Ввод фактических данных для назначения

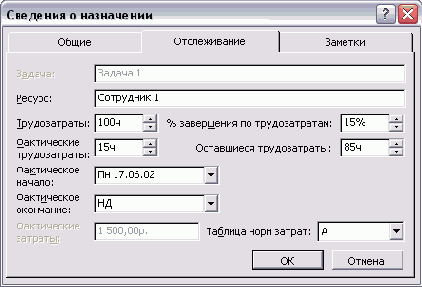

На этой вкладке можно указать плановые (Work (Трудозатраты)), фактические (Actual work (Фактические трудозатраты)) и оставшиеся трудозатраты (Remaining Work (Оставшиеся трудозатраты)), процент завершения по трудозатратам (% Work complete (% завершения по трудозатратам)), даты фактического начала (Actual start (Фактическое начало)) и окончания (Actual finish (Фактическое окончание)) работ. Поле Actual Cost (Фактические затраты) недоступно для редактирования, но если в диалоговом окне настройки программы на вкладке Calculate (Расчет) сбросить флажок Actual costs are always calculated by Microsoft Project (Фактические затраты всегда вычисляются Microsoft Project) (см. раздел «Настройка параметров расчетов» урока 19), то и в него можно будет вводить данные.
