При вводе фактических данных они переносятся во времени до даты отчета



При вводе фактических данных они переносятся во времени до даты отчета

При вводе фактических данных они переносятся во времени до даты отчета

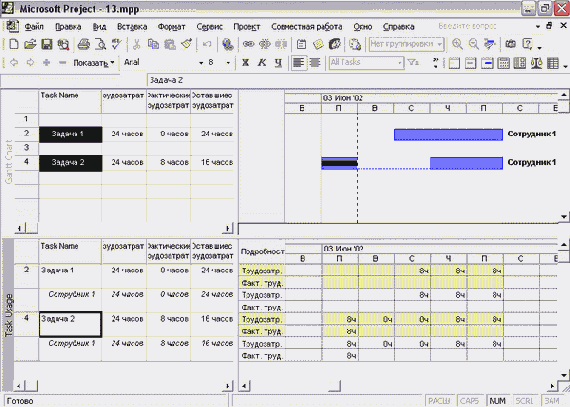

В нижней части совмещенного представления видно, что у Задачи 1 трудозатраты распределены по 8 часов в течение трех дней. У Задачи 2 первые 8 часов находятся до даты отчета, а следующие работы (два дня по 8 часов) запланированы на те же дни, что и раньше.

Параметры, используемые MS Project при определении логики работы для перевода не повременных данных в повременные, расположены на вкладке Calculation (Расчет) в диалоговом окне настройки программы, открываемом командой меню Tools > Options (Сервис > Параметры). Так, перенос фактических трудозатрат до даты отчета происходит при установке флажка Move ends of completed parts after status date back to status date (Переместить окончание завершенных частей назад на дату отчета о состоянии), а если этот флажок сбросить, то выполненные трудозатраты переноситься не будут.
