Изменение актуальных затрату задачи 2_1_1
Данные о текущих и базовых затратах отображаются и на диаграмме рядом с таблицей. Слева от отрезков отображаются данные базового плана, а справа текущие данные.
Изменив актуальные данные, сохраним базовый план для отдельных фаз проекта. Сначала выделим фазу 2 (строка 4) и сохраним базовый план для нее. При этом не будем устанавливать флажок сведения From subtasks into selected summary task(s) (Из подчиненных в выбранные суммарные задачи). Затем выделим суммарную задачу проекта (строка 0) и сохраним базовый план только для нее, но уже установив флажок сведения.

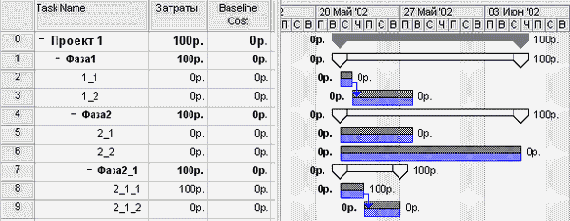

Как видно на рис. 19.8 (файл б.mрр), базовая стоимость у фазы 2 увеличилась на 100 р., а у суммарной задачи проекта осталась без изменений. Дело в том, что по умолчанию при сохранении базового плана MS Project копирует данные задач из полей текущего плана в поля базового плана. (Это произошло с фазой 2, у которой данные о текущей стоимости были скопированы в базовый план.) Но если установить флажок From subtasks into selected summary task(s) (Из подчиненных в выбранные суммарные задачи), то программа копирует в базовый план только текущие данные суммарной задачи, появившиеся благодаря задачам, непосредственно вложенным в нее. В нашем случае задача Фаза2 не вложена непосредственно в суммарную задачу проекта (Проект1), а вложена в суммарную задачу Фаза1, и поэтому увеличение стоимости проекта на 100 р., обусловленное этой задачей, не учитывается при сохранении базового плана суммарной задачи проекта несмотря на включение режима сведения.
