Анализируем распределение затрат по фазам проекта
![](images/image_137.gif)

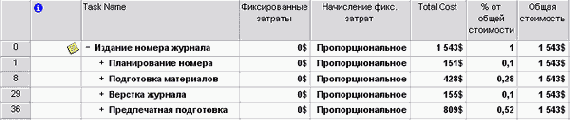

На рис. 15.14 видно, как распределены затраты на подготовку номера: на планирование и верстку уходит по 10% бюджета, на подготовку материалов 28% и на предпечатную подготовку 52%.
Анализируем распределение затрат по фазам проектаАнализируем распределение затрат по фазам проекта ![]() На рис. 15.14 видно, как распределены затраты на подготовку номера: на планирование и верстку уходит по 10% бюджета, на подготовку материалов 28% и на предпечатную подготовку 52%. |
